Введение в выбор: купить или строить
Почему вопрос стал сложнее в 2026 году
На первый взгляд ответ простой: готовый дом покупают быстрее, а строительство с нуля должно обходиться дешевле. На практике эта логика часто ломается. В 2026 году сравнивать нужно не цену в объявлении и не смету «коробки», а полную стоимость дома до нормального проживания: земля, коммуникации, отделка, техника, юридическое оформление, проценты по кредиту, резерв на ошибки и переделки.
Короткий вывод такой: купить готовый дом чаще выгоднее тем, кому важны сроки, понятный бюджет и возможность увидеть объект до сделки. Строить самому или с подрядчиком выгоднее тем, кто готов управлять проектом, держать финансовый резерв и хочет получить дом под свои требования, а не под чужую планировку.
Сильнее всего решение зависит от участка, региона, состояния рынка и способа финансирования. Банк России на 4 мая 2026 года показывает ключевую ставку 14,5% годовых, поэтому рыночная ипотека остается дорогим фактором. Льготные программы, наоборот, могут резко поменять расчет: по данным ДОМ.РФ, семейная ипотека допускает строительство индивидуального дома по договору подряда с расчетами через эскроу и ставкой не выше 6%, если заемщик проходит условия программы.
Ключевые отличия покупки и строительства
Покупка готового дома — это сделка с уже существующим объектом. Вы видите локацию, подъезд, соседей, фасад, планировку, состояние участка. Можно пригласить технического специалиста, проверить документы и понять, сколько нужно вложить после покупки. Главный плюс — определенность. Главный минус — вы покупаете не только дом, но и все прежние решения владельца: материалы, ошибки, экономию на инженерии, странные перепланировки.
Строительство — это проект с большим количеством переменных. Вы выбираете участок, архитектуру, технологию, подрядчика, материалы, инженерные системы. Можно заложить нормальную теплоизоляцию, удобную электрику, правильную котельную и планировку без случайных компромиссов. Но вся эта свобода покупается временем, управлением и рисками: смета может расти, подрядчик может сорвать сроки, а ошибки проекта проявятся только после начала работ.
Если упростить, готовый дом — это покупка результата с возможными скрытыми дефектами. Строительство — это создание результата с возможными ошибками по пути.
Кому важнее скорость, а кому контроль
Готовый дом лучше подходит семье, которой нужно переехать в ближайшие месяцы: закончилась аренда, дети идут в школу, работа привязана к конкретному месту, нужен понятный график. Этот вариант также удобнее, если у покупателя нет времени вникать в стройку и нет человека, который будет ежедневно контролировать подрядчиков.
Строительство лучше подходит тем, кто уже имеет участок или нашел редкий хороший участок, готов ждать сезон или два и понимает, каким должен быть дом. Особенно это важно, если нужны нестандартная планировка, энергоэффективность, мастерская, отдельный кабинет, гостевой блок, большая терраса или специфическая инженерия.
Есть и промежуточный сценарий: купить старый дом ради участка и коммуникаций, затем реконструировать или строить новый. Иногда это выгоднее чистой покупки пустого участка, но только после проверки прав, градостроительных ограничений, состояния сетей и реальной стоимости демонтажа.

Финансовые аспекты
Как правильно сравнивать стоимость
Ошибка большинства расчетов — сравнивать цену готового дома с ценой строительства «за квадратный метр». Получается красивая, но бесполезная арифметика. Дом не состоит только из стен и крыши.
Сравнивать нужно два бюджета:
- Готовый дом: цена покупки, расходы на сделку, ипотечные проценты, техническое обследование, ремонт, мебель, техника, благоустройство, возможная замена инженерии.
- Строительство: участок, проект, уведомления и изыскания, фундамент, коробка, кровля, окна, фасад, инженерия, отделка, подключение коммуникаций, забор, дренаж, подъезд, технадзор, проценты по кредиту, резерв.
Если считать только коробку, строительство почти всегда выглядит дешевле. Если считать дом «под ключ» с участком, коммуникациями и въездом, разница быстро сжимается. Иногда готовый дом оказывается дешевле, потому что продавец не может вернуть все вложения в стройку и продает объект с дисконтом. Иногда строительство выигрывает, потому что покупатель не переплачивает за чужую отделку, лишнюю площадь и устаревшие решения.
Что входит в цену готового дома и строительства
У готового дома цена уже включает землю, постройку, часть коммуникаций и состояние участка. Но это не значит, что дополнительных затрат не будет. После сделки часто всплывают расходы на скважину, септик, отопление, электрику, кровлю, утепление, дренаж, въездную группу, фасад, забор и документы на самовольные изменения.
В строительстве цена распределена по этапам. Это удобно: деньги можно вкладывать постепенно. Но поэтапность не равна экономии. Если фундамент сделан в один сезон, коробка во второй, а отделка в третий, часть материалов успевает подорожать, а недостроенный дом нужно консервировать и охранять.
Для честного сравнения полезна таблица.
|
Критерий |
Готовый дом |
Строительство |
|
Стартовая цена |
Видна в объявлении, но может не включать будущий ремонт |
Смета часто неполная на раннем этапе |
|
Земля |
Обычно уже включена |
Нужно купить или иметь участок |
|
Коммуникации |
Есть, но качество нужно проверять |
Можно спроектировать правильно, но подключение может быть дорогим |
|
Срок до въезда |
От нескольких недель до нескольких месяцев |
Обычно от одного сезона до нескольких лет |
|
Контроль качества |
Проверка постфактум |
Контроль на каждом этапе |
|
Риск перерасхода |
Ремонт и скрытые дефекты |
Рост сметы, ошибки проекта, подрядчик |
|
Потенциальная экономия |
Торг, покупка срочной продажи, дом с косметическими недостатками |
Оптимизация площади, технологии, закупок и этапов |

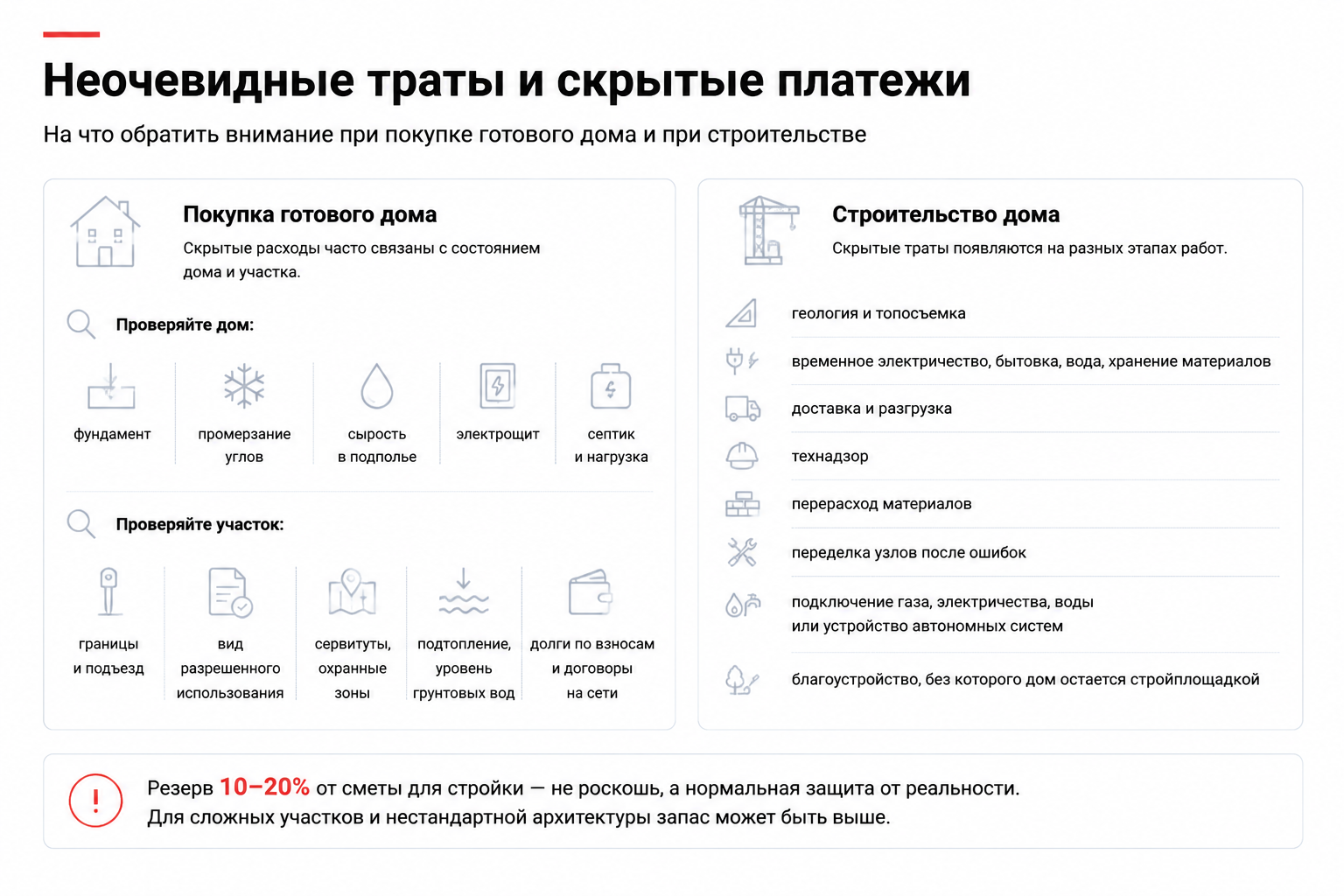

Неочевидные траты и скрытые платежи
При покупке готового дома скрытые расходы чаще связаны с тем, что объект уже жил своей жизнью. Продавец может показать красивую отделку, но не показать слабый фундамент, промерзание углов, сырость в подполье, неправильно собранный электрощит или септик, который не соответствует фактической нагрузке.
Проверять нужно не только дом, но и участок: границы, подъезд, вид разрешенного использования, сервитуты, охранные зоны, подтопление, уровень грунтовых вод, долги по взносам в поселке, договоры на обслуживание сетей.
В строительстве скрытые траты другие:
- геология и топосъемка, если их не заложили в начале;
- временное электричество, бытовка, вода, хранение материалов;
- доставка и разгрузка;
- технадзор;
- перерасход материалов;
- переделка узлов после ошибок;
- подключение газа, электричества, воды или устройство автономных систем;
- благоустройство, которое часто откладывают, но без него дом остается стройплощадкой.
Резерв в 10-20% от сметы для стройки — не роскошь, а нормальная защита от реальности. Для сложных участков и нестандартной архитектуры запас может быть выше.
Ипотека, кредиты, рассрочка и эскроу
Финансирование может перевернуть ответ на вопрос, что выгоднее — купить дом или построить. При высокой рыночной ставке переплата по ипотеке быстро съедает разницу между вариантами. Поэтому сравнивать нужно не только цену дома, но и полную стоимость кредита.
У покупки готового дома плюс в том, что банк видит готовый залог. Сделка обычно проще, особенно если документы чистые, дом зарегистрирован, земля оформлена, коммуникации понятны. Но льготные программы чаще ограничивают тип объекта и продавца, поэтому не каждый готовый дом подходит под выгодную ставку.
У строительства сложнее залог и контроль этапов, зато появились более защищенные схемы. ДОМ.РФ указывает, что семейная ипотека может применяться для строительства индивидуального дома по договору строительного подряда с расчетами через эскроу. Это снижает риск для заемщика: подрядчик получает деньги не просто «на обещание», а по правилам договора и банковского контроля. Но такая схема подходит не для любой стройки и не для любого подрядчика.
Рассрочка от застройщика или подрядчика выглядит привлекательной, пока не сравнить итоговую цену, штрафы, график платежей и право собственности на объект. Бесплатных денег здесь почти не бывает: стоимость рассрочки часто уже включена в цену.
Где реально можно сэкономить
На покупке готового дома экономят не за счет отказа от проверки, а за счет правильного выбора объекта. Самые рабочие варианты — дом с хорошей конструкцией, но устаревшей косметикой; срочная продажа; объект без дизайнерской наценки; дом в локации, где продавцы конкурируют между собой.
Нельзя экономить на юридической проверке и техническом осмотре. Это небольшая статья расходов по сравнению с ремонтом фундамента или судебным спором за участок.
На строительстве экономия появляется в других местах:
- компактная площадь без лишних коридоров и «парадных» помещений;
- простая форма дома и крыши;
- типовой проект, адаптированный под участок;
- закупка материалов по графику, а не в панике;
- независимый технадзор на ключевых этапах;
- отказ от сложной архитектуры, которую дорого строить и обслуживать.
Самая плохая экономия — дешевые рабочие без договора, фундамент «на глаз», инженерия без проекта и материалы неизвестного происхождения. Это не снижение бюджета. Это перенос расходов в будущее.
Что учитывать в прогнозе цен
Прогноз по загородному рынку в 2026 году неоднородный. РБК Недвижимость со ссылкой на участников рынка пишет, что с начала года строительство частных домов подорожало примерно на 5-10% в зависимости от технологии и класса. В том же обзоре приводится прогноз ДОМ.РФ: около 40 тысяч ипотечных кредитов на строительство ИЖС в 2026 году, причем основной спрос остается связан с льготными программами.
Это означает две вещи. Во-первых, ждать резкого удешевления стройки рискованно: материалы, рабочая сила и подрядные услуги чувствительны к сезону и спросу. Во-вторых, готовые дома тоже не движутся одинаково: ликвидные объекты в хороших локациях держат цену, а переоцененные, старые или юридически сложные дома могут продаваться с дисконтом.
Если решение не срочное, разумнее считать несколько сценариев: купить сейчас, строить в один сезон, строить в два этапа, купить участок с домом под реконструкцию. Часто лучший вариант находится не в среднем по рынку, а в конкретной связке «участок + документы + коммуникации + финансирование».

Сроки и этапы реализации
Сколько занимает покупка готового дома
Покупка готового дома может занять от нескольких недель до двух-трех месяцев. Быстрее всего проходят сделки без цепочки, с одним взрослым собственником, без обременений, с зарегистрированным домом и землей. Ипотека, материнский капитал, несовершеннолетние собственники, наследство, неоформленные постройки и разногласия по границам участка увеличивают срок.
Сам переезд тоже не всегда мгновенный. Иногда дом юридически готов, но требует ремонта, вывоза старой мебели, замены котла, чистки скважины, ремонта септика или подключения интернета. Поэтому срок сделки и срок комфортного въезда — разные вещи.
Сколько времени нужно на проект, уведомления и стройку
Для строительства нужно время на выбор участка, проверку ограничений, проект, смету, договор с подрядчиком и подготовку площадки. Для ИЖС действует уведомительный порядок: до начала работ направляют уведомление о планируемом строительстве, а после завершения — уведомление об окончании. Этот порядок следует учитывать заранее, особенно если дом строится под ипотеку или с привлечением подрядчика.
Реальный срок зависит от технологии. Домокомплект или каркасный дом можно собрать быстрее, каменный дом с мокрыми процессами, сложной кровлей и дорогой отделкой займет больше времени. Но даже быстрые технологии не отменяют проектирование, фундамент, инженерные сети, окна, фасад, внутренние работы и благоустройство.
Нормальный ориентир для частного дома — один строительный сезон для простого проекта при хорошей организации и больше года, если есть сложный участок, нестандартная архитектура или финансирование идет частями.
Подрядчик, сезонность и риск заморозки
Подрядчик — ключевой риск строительства. Хорошая цена в коммерческом предложении ничего не гарантирует, если договор не фиксирует состав работ, материалы, этапы, сроки, ответственность и порядок приемки.
Перед подписанием договора нужно проверить:
- юридическое лицо или ИП подрядчика;
- реальные построенные объекты;
- детализацию сметы;
- кто закупает материалы и кто отвечает за их качество;
- график платежей;
- гарантийные обязательства;
- что происходит при росте цен или задержке поставок;
- можно ли подключить независимый технадзор.
Сезонность тоже важна. Весной и летом растет спрос на бригады и материалы. Осенью часть работ усложняется погодой. Зимой некоторые технологии возможны, но требуют дисциплины и дополнительных затрат.
Можно ли въехать поэтапно
В готовый дом иногда можно въехать сразу и ремонтировать комнаты постепенно. Это удобно, если инженерия рабочая, отопление безопасное, вода и канализация стабильны, а отделка не требует капитального вмешательства.
В стройке поэтапный въезд возможен, но он часто неудобнее, чем кажется. Жить в доме без нормального фасада, вентиляции, чистовой электрики, благоустройства и дорожек сложно. Пыль, шум, рабочие, склад материалов на участке — все это снижает качество жизни и замедляет работы.
Оптимальный компромисс — не въезжать в «почти дом», а довести до готовности минимальный жилой контур: спальни, санузел, кухня, отопление, электричество, вода, канализация, безопасная лестница, входная группа и хотя бы временный подъезд.

Юридические особенности
Документы при покупке дома
При покупке дома проверяют два объекта: дом и землю. У каждого должны быть свои сведения в ЕГРН, свои характеристики и свои правоустанавливающие документы. Если дом есть физически, но не зарегистрирован, это уже не обычная покупка готового дома, а сделка с дополнительным юридическим риском.
Минимальный набор проверки:
- свежая выписка из ЕГРН на дом;
- выписка из ЕГРН на участок;
- документы-основания права собственности;
- кадастровые номера и совпадение фактических границ;
- разрешенное использование земли;
- обременения, аресты, ипотека, сервитуты;
- согласие супруга, если требуется;
- история переходов права;
- зарегистрированные постройки и их соответствие фактическому состоянию.
Дом с землей нельзя оценивать только по фотографиям и словам продавца. В загородной недвижимости юридическая ошибка часто дороже косметического ремонта.
Что нужно для строительства ИЖС
Для строительства важнее всего статус участка. Нужно понимать категорию земли, вид разрешенного использования, градостроительные ограничения, отступы от границ, охранные зоны, возможность подъезда и подключения коммуникаций.
По ИЖС сейчас обычно работает уведомительный порядок, а не классическое разрешение на строительство. Сначала владелец направляет уведомление о планируемом строительстве, затем получает ответ о соответствии параметров, строит дом и после завершения подает уведомление об окончании. Для регистрации потребуется технический план.
Если участок находится в зоне с особыми условиями использования территории, рядом с водоохранной зоной, лесом, ЛЭП, газопроводом или объектами культурного наследия, стандартная схема может осложниться. Такие ограничения нужно искать до покупки участка, а не после внесения аванса.
Проверка и регистрация прав
Переход права собственности при покупке недвижимости фиксируется в ЕГРН. В материалах ДОМ.РФ по электронной регистрации указано, что договор купли-продажи недвижимости и переход права регистрируются через Росреестр, а стандартная электронная регистрация обычно занимает до 7 рабочих дней; через нотариуса срок может быть короче.
Для покупателя важен не сам факт подачи документов, а результат регистрации. Деньги безопаснее передавать через аккредитив, эскроу или другой контролируемый расчет, где продавец получает средства только после выполнения условий сделки.
При строительстве право на готовый дом оформляется уже после завершения работ и подготовки технического плана. До этого у собственника есть участок и договоры, но нет зарегистрированного жилого дома как завершенного объекта. Это важно для ипотеки, страхования и будущей продажи.
Риски мошенничества и опасные сделки
Самые опасные сделки с готовыми домами — те, где продавец торопит, просит крупный аванс наличными, не дает свежие документы, отказывается от технической проверки или объясняет расхождения «так все делают».
Особенно внимательно нужно смотреть на дома:
- после наследства;
- с несколькими собственниками;
- с несовершеннолетними или недееспособными участниками;
- с неоформленными пристройками;
- с баней, гаражом или гостевым домом, которые занимают спорное место на участке;
- с границами, не совпадающими с забором;
- в поселках с непрозрачными взносами.
В строительстве мошеннический риск чаще связан с подрядчиком: аванс без обеспечений, отсутствие сметы, подмена материалов, исчезновение бригады, навязанные доплаты, договор без ответственности. Чем крупнее аванс до фактических работ, тем выше риск.
Гарантии, страхование и ответственность сторон
При покупке готового дома гарантии ограничены. Если продавец физическое лицо, он не отвечает как застройщик за качество строительных работ. Покупатель может защищаться через договор, раскрытие существенных недостатков, экспертизу и суд, но это уже конфликтный путь.
При строительстве гарантия зависит от договора с подрядчиком. В договоре должны быть прописаны объем работ, материалы, стандарты качества, сроки устранения дефектов и порядок приемки. Без этого «гарантия на дом» остается рекламной фразой.
Страхование полезно в обоих сценариях. Для готового дома — от пожара, залива, стихийных рисков и ответственности. Для стройки — от повреждения материалов, конструкций и рисков на площадке, если такая программа доступна и экономически оправдана.

Качество жилья и возможности выбора
Готовый дом: что уже видно и что скрыто
Преимущество готового дома в том, что он уже стоит. Можно пройти по комнатам, увидеть свет, шум дороги, соседей, качество подъезда, уклон участка, работу отопления и напор воды. Это сильный аргумент.
Но часть качества скрыта. Фундамент, армирование, утепление, пароизоляция, вентиляция, электропроводка, трубы в стенах, качество кровельного пирога — все это сложно оценить без специалиста. Красивый ремонт может маскировать технические проблемы.
Поэтому готовый дом стоит покупать не глазами, а проверкой. Нужны тепловизор в сезон, осмотр фундамента и кровли, проверка электрощита, котельной, скважины, септика, влажности и геометрии конструкций.
Строительство под себя
Строительство дает главный бонус — дом можно спроектировать под реальный образ жизни. Не «три спальни потому что так было у продавца», а столько помещений и такой размер, сколько нужно семье. Можно заранее продумать хранение, грязную зону у входа, постирочную, кабинет, мастерскую, террасу, окна по сторонам света.
Это не только комфорт, но и деньги. Хороший проект убирает лишнюю площадь. Каждый ненужный квадратный метр стоит денег на фундаменте, стенах, кровле, отоплении, отделке и уборке. Иногда самый выгодный дом — не самый дешевый за метр, а самый точный по площади и функциям.
Контроль материалов и работ
При строительстве можно контролировать материалы и узлы. Это особенно важно для фундамента, стен, кровли, утепления, вентиляции, электрики и отопления. Ошибки на этих этапах трудно и дорого исправлять после отделки.
Но контроль требует компетенции. Если собственник не разбирается в стройке, ему нужен технадзор. Это не формальность, а способ поймать проблемы до того, как они будут закрыты бетоном, фасадом или гипсокартоном.
Покупатель готового дома тоже может контролировать качество, но уже постфактум. Он не выбирал бетон, арматуру и монтажников. Его задача — понять, достаточно ли хорош результат и сколько будет стоить приведение дома в нормальное состояние.
Архитектурные и технические ограничения
Строительство не означает полной свободы. На участке есть отступы, пятно застройки, высотность, санитарные и противопожарные нормы, ограничения по охранным зонам. Есть бюджет и технология. Сложная крыша, большие пролеты, панорамное остекление, подвал, второй свет и нестандартные фасады быстро увеличивают стоимость.
Готовый дом уже прошел часть этих ограничений, но может не соответствовать текущим потребностям. Например, не хватает котельной, нет места под гардеробные, лестница неудобная, окна смотрят не туда, а пристройка нарушит отступы.
Перед выбором стоит задать простой вопрос: вы сможете жить с компромиссами готового дома или будете годами платить за их исправление?
Перепланировка и будущие изменения
Готовый дом можно переделывать, но не каждую переделку легко сделать. Перенос мокрых зон, изменение несущих конструкций, пристройка, утепление, замена отопления и вентиляции могут стоить почти как строительство части дома заново.
В новом проекте будущие изменения лучше закладывать заранее: место под пристройку, запас электрической мощности, возможность поставить второй санузел, техническое помещение, трассы для кондиционеров, место под навес или гараж.
Если семья растет, планирует работать из дома или хочет дом на десятилетия, гибкость проекта становится финансовым фактором. Дешевый дом без возможности адаптации может оказаться дорогим через пять лет.
Вывод: как принять решение
Кому подойдет покупка, а кому строительство
Покупка готового дома подойдет тем, кто хочет быстрее переехать, не готов управлять стройкой и нашел объект с понятными документами, здоровыми конструкциями и приемлемой планировкой. Это хороший вариант, если цена уже включает участок, коммуникации и состояние, которое не потребует капитального ремонта сразу после сделки.
Строительство подойдет тем, кто хочет дом под себя, имеет время, готов работать со сметой и подрядчиками, понимает ограничения участка и может держать финансовый резерв. Особенно выгодно строить, когда участок уже есть, проект простой, площадь разумная, а финансирование не заставляет переплачивать по дорогому кредиту.
Если денег впритык, строительство с нуля опаснее, чем кажется. Недостроенный дом не решает жилищную задачу, а замороженная стройка съедает деньги, время и нервы. В такой ситуации готовый, пусть более скромный дом может быть рациональнее.
Сравнение плюсов и минусов
|
Вариант |
Плюсы |
Минусы |
Когда выгоднее |
|
Купить готовый дом |
Быстрый въезд, понятный объект, видна локация, легче оценить быт |
Скрытые дефекты, чужая планировка, возможный ремонт, юридические риски |
Когда дом технически здоров, документы чистые, цена ниже полной стоимости аналога под строительство |
|
Построить самому или с подрядчиком |
Планировка под себя, контроль материалов, возможность оптимизировать площадь |
Долгие сроки, риск роста сметы, нужен контроль, сложнее финансирование |
Когда есть хороший участок, сильный подрядчик, резерв бюджета и нет жесткого срока переезда |
|
Купить дом под реконструкцию |
Можно получить участок и коммуникации дешевле |
Демонтаж, старые сети, юридические и технические сюрпризы |
Когда земля ликвидна, сети законны, а реконструкция просчитана до сделки |
Универсального победителя нет. Выгоднее тот вариант, где меньше непроверенных допущений. Иногда это готовый дом. Иногда — стройка. Но почти никогда — решение, принятое по первой строке объявления или рекламной сметы.
Распространенные ошибки
Чаще всего покупатели ошибаются так:
- сравнивают готовый дом с ценой коробки без отделки и коммуникаций;
- не закладывают резерв на стройку;
- покупают участок без проверки ограничений;
- верят смете без детализации материалов;
- экономят на технадзоре;
- не проверяют фундамент, кровлю и инженерные системы готового дома;
- забывают про расходы на забор, дренаж, подъезд и благоустройство;
- берут кредит, считая только ежемесячный платеж, а не полную переплату;
- выбирают слишком большую площадь;
- подписывают договор с подрядчиком без этапов, сроков и ответственности.
Самая дорогая ошибка — считать, что «как-нибудь достроим» или «потом переделаем». В загородном доме потом обычно дороже, чем сразу.
Практические советы перед выбором
Сначала составьте не мечту, а техническое задание: сколько людей будет жить, какие комнаты нужны, нужна ли работа из дома, как часто приезжают гости, сколько машин, какой бюджет на содержание, какой срок переезда.
Затем посчитайте два полных бюджета. Для готового дома — с ремонтом и заменой слабых систем. Для строительства — с участком, коммуникациями, проектом, отделкой, технадзором, благоустройством и резервом. После этого сравните не только сумму, но и срок, риск, кредитную нагрузку и качество результата.
Перед покупкой готового дома обязательно делайте юридическую проверку и техническое обследование. Перед строительством — проверку участка, проект, детальную смету, договор с подрядчиком и независимый контроль ключевых этапов.
Если нужен короткий практический ответ, он такой: готовый дом выгоднее, когда он уже близок к вашему идеалу и не требует капитального ремонта; строительство выгоднее, когда вы можете управлять проектом и не платите за лишние чужие решения. Во всех остальных случаях выгодность решает не формат, а качество подготовки.
